Produttore di avvolgitrici con film estensibile e reggiatrici: casi di studio relativi a due consegne di macchinari
{{{sourceTextContent.subTitle}}}
Produttore di avvolgitrici a film estensibile e reggiatrici: casi di studio relativi a due consegne di macchinari
{{{sourceTextContent.description}}}
Quando gli acquirenti mettono a confronto le attrezzature per l’avvolgimento con film estensibile e la reggiatura, le prime domande riguardano solitamente la macchina stessa: dimensioni del tavolo girevole, lunghezza della guida di sicurezza, velocità di reggiatura. Per una grande azienda manifatturiera, tuttavia, il vero fattore decisivo è spesso un altro: la capacità del fornitore di gestire ogni fase del progetto, dalla prima richiesta fino alla messa in servizio finale.
Tra luglio e settembre 2026, Shandong Dyehome (Jinan, Cina) ha consegnato una macchina combinata personalizzata per l’avvolgimento con film estensibile e la reggiatura — completa di accessori quali tavola girevole e guida di sicurezza — a un grande produttore di elettronica nel sud della Cina. Tappe fondamentali:
• 2 luglio 2026 — È stato istituito un gruppo di progetto dedicato e lo stesso giorno è stata completata la prima fase di conferma dei requisiti.
• 28 agosto 2026 — La macchina è stata spedita alla data concordata.
• Inizi settembre 2026 — Il montaggio in loco e la messa in servizio sono stati completati e la consegna è stata finalizzata il 7 settembre.
Questo progetto reale mostra come si presenta un servizio di consegna a tutto tondo — e perché è importante tanto quanto la macchina stessa.
Perché la capacità di assistenza è fondamentale quando si acquista una macchina combinata per avvolgimento e reggiatura
Una macchina combinata per avvolgimento con pellicola estensibile e reggiatura è altamente personalizzata e strettamente legata alle condizioni del sito. Il telaio, la piattaforma girevole, le guide di sicurezza, la posizione della porta, il percorso delle guide di sicurezza e le interfacce dei nastri trasportatori devono tutti adattarsi a uno specifico ambiente di produzione. Una sola discrepanza può rendere la macchina consegnata inutilizzabile.
I grandi acquirenti devono inoltre rispettare regole interne: standard di sicurezza da superare, documenti di accesso al sito da presentare punto per punto, fasce orarie per l’installazione e la formazione da prenotare, nonché aspetto e accessori da verificare rispetto a una lista di controllo. Per loro, la responsabilità del fornitore inizia molto prima che la macchina venga costruita:
• Nella fase dei requisiti: il fornitore è in grado di assimilare un elenco di requisiti lungo e dettagliato e di rispondere rapidamente?
• Nella fase di progettazione: è possibile allineare, e poi riallineare, colori, dimensioni e layout?
• Durante la produzione: il cliente può vedere i progressi effettivi senza recarsi in fabbrica?
• Al momento della spedizione e dell’installazione in loco — i metodi di carico, i documenti e i requisiti di registrazione sono stati preparati in anticipo?
• In loco e nell’assistenza post-vendita — il personale, i materiali e i documenti arrivano tutti in tempo?
Di seguito viene illustrato come Shandong Dyehome ha gestito ciascuno di questi aspetti in un progetto reale.
Le 7 fasi di un servizio di consegna a processo completo
Fase 1: Allineamento dei requisiti — Prima revisione completata lo stesso giorno
La mattina del 2 luglio è stato costituito il gruppo di progetto. Lo stesso giorno, il cliente ha confermato l’elenco dei requisiti e Dyehome ha risposto con una conferma di ricezione, avviando la revisione. I documenti di progettazione generali sono stati sottoposti a una revisione preliminare e i punti poco chiari sono stati sollevati prima della riunione del giorno successivo. Quando il cliente ha posto domande sulla fattibilità tecnica, le risposte sono arrivate entro 15 minuti.
Quel pomeriggio, entrambe le parti hanno concordato la tempistica: la progettazione sarebbe iniziata dalla data della prima comunicazione, mentre la scadenza finale di consegna è rimasta invariata.
Fase 2: Progettazione e disegni — Verifica di colore, disposizione e dimensioni rispetto alla realtà
Il colore è stato verificato tramite una calibrazione bidirezionale. L’ingegnere tecnico ha inviato per primo campioni di colore grigio chiaro; il consulente commerciale ha poi condiviso foto dell’officina che mostravano l’aspetto reale del colore delle colonne. Il cliente ha confrontato diverse cartelle colori, ha chiesto chiarimenti sulla finitura della verniciatura e, durante una riunione a metà luglio, sono stati definiti definitivamente i colori della macchina e del piatto girevole.
La stessa attenzione è stata dedicata ai dettagli del layout. La posizione delle porte e il percorso delle ringhiere di protezione sono stati allineati uno per uno rispetto alle foto del sito effettivo del cliente. A fine luglio, quando le quote del disegno e le misurazioni in loco non coincidevano, entrambe le parti hanno immediatamente ricontrollato e organizzato nuove misurazioni secondo necessità — scongiurando così i rischi di allineamento e installazione prima ancora che la macchina venisse spedita.
Fase 3: Trasparenza della produzione — Foto reali, settimana dopo settimana
I materiali sono arrivati a metà agosto e l’assemblaggio è entrato nella fase finale. Dyehome ha condiviso foto reali dall’officina in occasione di ogni tappa fondamentale: arrivi dei materiali, turni serali di assemblaggio e il montaggio del telaio in posizione verticale e il suo posizionamento in loco. Durante le riunioni settimanali sullo stato di avanzamento, il cliente faceva riferimento diretto a queste foto.
Su richiesta del cliente, anche i rendering 3D sono stati annotati parte per parte, in modo che le strutture interne fossero visibili prima ancora che fossero realizzate in loco.
Fase 4: Coordinamento della documentazione — Compiti dettagliati, allineamento in giornata
Gli standard del cliente richiedevano una serie completa di documenti per l’accesso al cantiere. Dyehome ha suddiviso la checklist in voci e ha assegnato a ciascuna un responsabile. Le voci prodotte da Dyehome sono state completate lo stesso giorno; le restanti sono state esplicitamente assegnate al cliente affinché le completasse. Parallelamente sono stati chiariti i confini dell’ambito di intervento in materia di personale e procedure di lavoro, in modo che le responsabilità fossero definite in modo netto e rapido.
Fase 5: Spedizione e ingresso in cantiere — Tutto pronto prima della partenza del camion
Alla fine di agosto, una teleconferenza ha definito il programma: spedizione nella data concordata del 28 agosto, arrivo presso la sede del cliente all’inizio di settembre, nonché operazioni di montaggio, assemblaggio e messa in servizio pianificate giorno per giorno. Il cliente ha ripetuto il programma durante la chiamata per confermarlo. I disegni di layout e i documenti di installazione e costruzione sono stati consegnati lo stesso giorno.
Anche le operazioni di carico sono state gestite con la massima cura. Il video del carico è stato condiviso con il cliente e sono state adottate le sue indicazioni antiscontro. Il telaio inferiore è stato spedito in posizione verticale in modo da poter essere imbullonato direttamente al pavimento dopo il sollevamento in loco. I requisiti di registrazione sono stati comunicati in anticipo al vettore.
Fase 6: Montaggio in loco — Gli elenchi delle fasi di montaggio e dei pezzi di ricambio sono arrivati per primi
Poco prima della spedizione, Dyehome ha consegnato un elenco delle fasi di montaggio con una tempistica e ha preparato con urgenza un elenco dei pezzi di ricambio e degli accessori. Anche il personale addetto alla formazione in loco e i dispositivi di protezione individuale sono stati organizzati in anticipo.

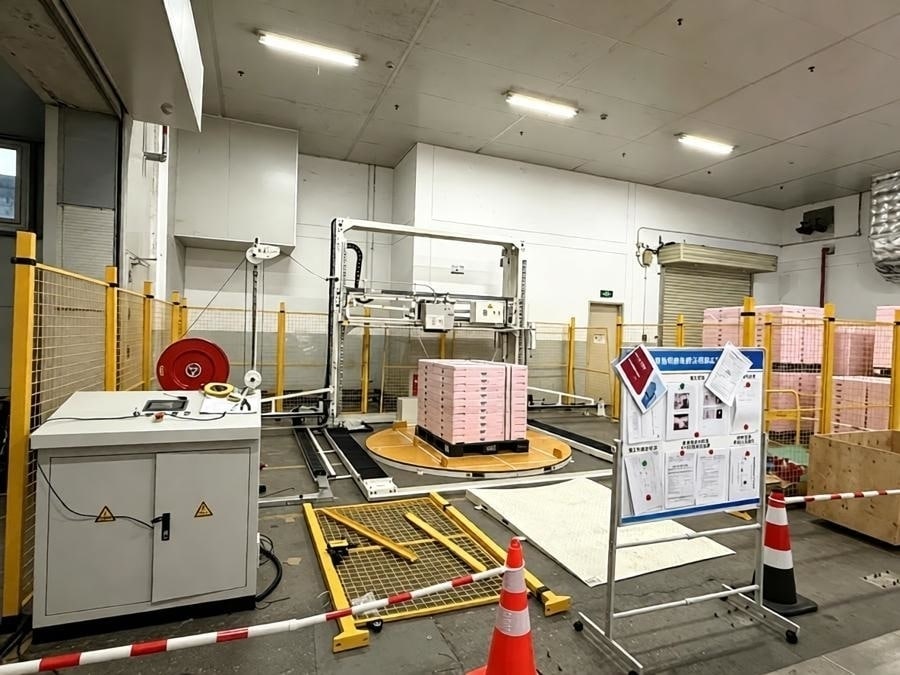

All’inizio di settembre, la macchina è stata trasportata in loco, sollevata, assemblata e messa in servizio secondo il programma. Il 7 settembre sono pervenute le foto di completamento dell’installazione per la conferma: l’attrezzatura bianca con le ringhiere di sicurezza gialle e oltre due mesi di coordinamento immortalati in un unico scatto.
Fase 7: Conclusione del servizio post-vendita — Pronti ad affrontare eventuali imprevisti prima dell’arrivo
Quando la macchina è arrivata all’inizio di settembre, il piano di ispezione estetica era già pronto. Il materiale per i ritocchi di verniciatura era stato spedito in anticipo insieme alla macchina, in modo che qualsiasi richiesta di ritocco potesse essere gestita lo stesso giorno in cui veniva segnalata, senza dover attendere una seconda spedizione. Il manuale di funzionamento e manutenzione è stato consegnato nei tempi previsti e, una volta confermata l’installazione in loco, il progetto è passato alla fase di assistenza post-vendita. Il ciclo di consegna si è concluso.
5 motivi per cui gli acquirenti scelgono Shandong Dyehome
1. Risposta alle richieste entro poche ore. La prima revisione dei requisiti e delle tappe fondamentali è stata completata il giorno stesso della creazione del gruppo di progetto, con una revisione proattiva prima delle riunioni e un elenco strutturato di domande presentato durante l’incontro.
2. Gestione delle tappe fondamentali trasparente e tracciabile. La consegna viene gestita tramite un diagramma di Gantt e un elenco delle tappe fondamentali. Qualsiasi modifica genera rapidamente una nuova versione, condivisa con il cliente, con l’impatto del cambiamento spiegato in anticipo.
3. Verifica bidirezionale in fase di progettazione. I colori vengono calibrati con cartelle colori e foto reali; le dimensioni vengono verificate rispetto ai disegni e alle misurazioni in loco; i layout vengono allineati utilizzando foto del sito effettivo.
4. Una produzione visibile e affidabile. Le tappe fondamentali dell’assemblaggio sono documentate con foto reali, in modo che i clienti possano monitorare i progressi effettivi senza recarsi in officina.
5. Consegna che porta a una conclusione definitiva. Elenchi delle fasi di assemblaggio, elenchi dei pezzi di ricambio, manuali operativi, formazione del personale e materiali per ritocchi di verniciatura sono tutti predisposti e pronti ad ogni tappa della consegna.
Richiedi un piano di consegna personalizzato
Per chi acquista macchine combinate per avvolgimento con film estensibile e reggiatura, la macchina è solo il punto di partenza: è l’assistenza che la rende operativa. Shandong Dyehome produce macchine combinate per avvolgimento con film estensibile e reggiatura e macchine per l’avvolgimento con film estensibile, e offre un pacchetto di consegna integrato: allineamento alle esigenze, progettazione, produzione trasparente, coordinamento delle spedizioni e montaggio in loco.
Comunicateci le dimensioni del vostro prodotto, le dimensioni dei pallet, la velocità della linea di produzione e la disposizione del sito. Inviateci una richiesta tramite il nostro sito web ufficiale o il negozio su Alibaba.com e vi risponderemo con una proposta su misura e un programma di consegna concreto per il vostro progetto.
